はじめに
Notion Tips の第172回目は昨日のプロジェクト内タスクの自動作成にヒントを得て、私が普段流し込みで作成しているレジュメ作成の Blocked by task と課題評価の Blocking task を同時に作成したいと思います。
これまでの依存関係タスクの作成方法
現在も半期に一度季節労働でタスク作成をしています。その際の作り方はこんな感じでした。タイムラインビューで細々と線を引いています。これはこれで簡単なのですが、今回のオートメーションの更新で名前を自由に付けられるようになったので、授業ページができたタイミングで、前の依存タスクのレジュメ作成と、後の依存関係の課題評価が同時に作成できます。
オートメーションの作成

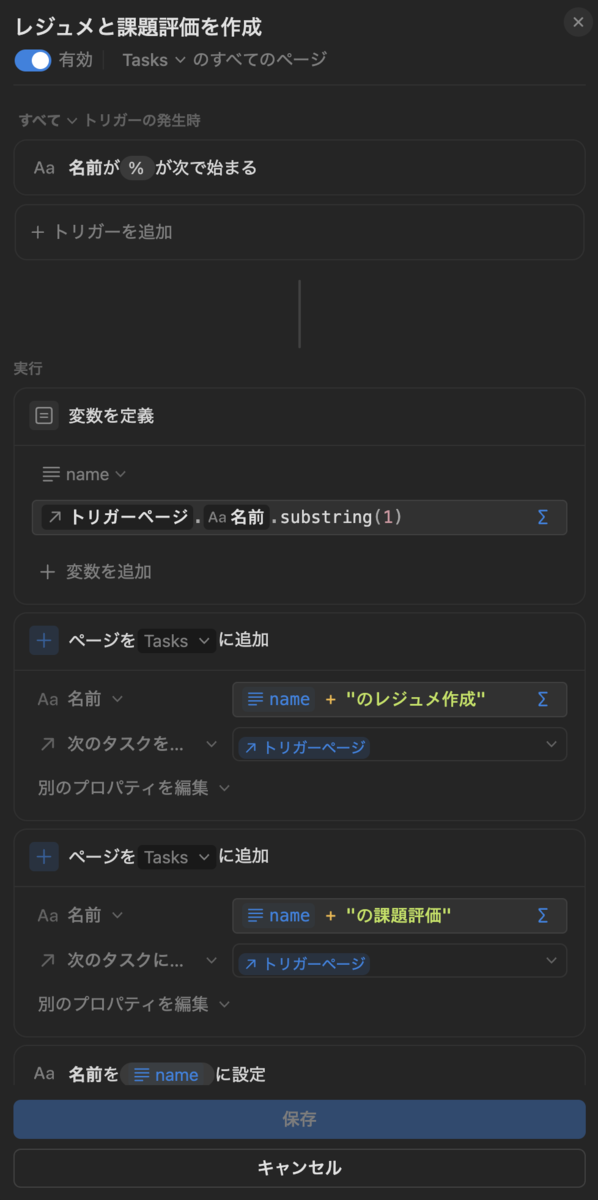

昨日のオートメーションを参考に、以下のように作成しました。

動作確認

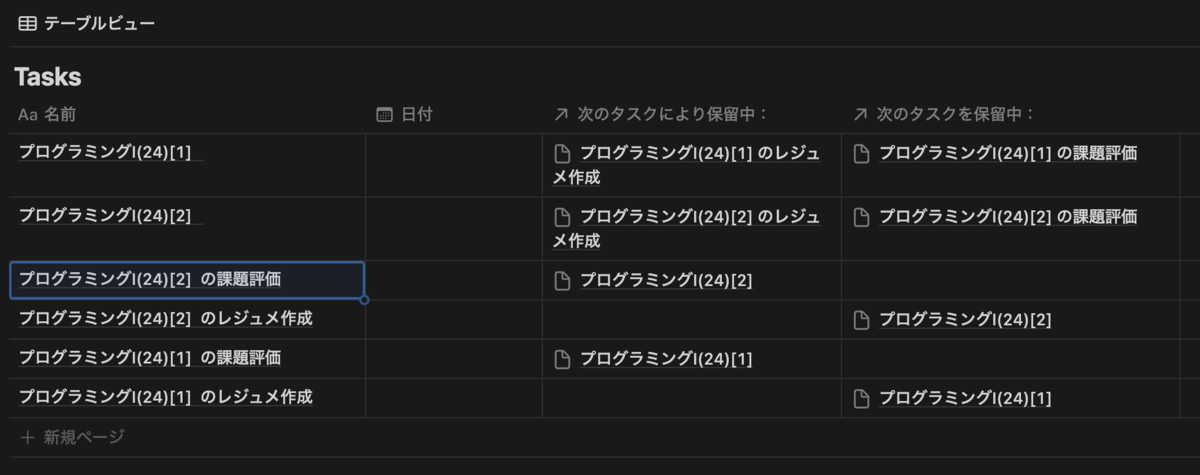

ここで、プログラミングI(24)[1] とプログラミングI(24)[2] の二つを作成し、その後タイトルの頭に % を記載しました。結果として、以下のように依存関係が正しく生成されました。

今回も動画を X にポストしておきました。うまく動いています。
昨日、プロジェクトの下位タスクを自動生成するオートメーションを紹介しましたが、それにヒントを得て前依存のレジュメ作成と後依存の課題評価タスクを自動生成するオートメーションを作りました。これは使えそう。#Notion #notiontwt pic.twitter.com/5jtkuxlsdS
— hkob|Notion Ambassador (@hkob) 2024年12月11日
おわりに
次にこれを使うのは来年の3月なのですが、これがそのときにうまく動くことを期待して、オートメーションに組み込んでおきます。
